Jak powiązać problemy jakościowe z produkcją i utrzymaniem ruchu

DBR77 Team6 min czytania

Na tej stronie

Aby powiązać problemy jakościowe z produkcją i utrzymaniem ruchu, rejestruj każdą wadę z tym samym zleceniem, maszyną, zmianą, partią materiału i identyfikatorem zasobu, których już używają produkcja i utrzymanie ruchu. Dodaj ostatnią zmianę ustawień i ostatnie zlecenie pracy na tej maszynie. Szukanie przyczyny wady zaczyna się wtedy od faktów na jednej osi czasu, a nie od pamięci trzech osób, a większość przyczyn wychodzi na jaw tam, gdzie te zapisy się spotykają.

Dział jakości często dowiaduje się o problemie z maszyną jako ostatni i jako pierwszy jest pytany o wadę, którą ten problem spowodował.

Dlaczego przyczyna pozostaje nieznana

W wielu zakładach jedna wada żyje w trzech miejscach. Wynik kontroli jest w formularzu jakościowym albo w arkuszu. Zlecenie, zmiana i operator są w MES albo na papierze. Naprawa maszyny z zeszłego wtorku jest w CMMS albo w notesie technika. Każdy zapis jest poprawny, ale żaden nie wskazuje na pozostałe.

Dochodzenie zamienia się więc w obdzwanianie ludzi. Inżynier jakości pyta kierownika zmiany, ten pyta ustawiacza, a ustawiacz pamięta wymianę narzędzia „mniej więcej wtedy”. Mijają dni, a linia dalej pracuje i podejrzane części dalej płyną do kolejnych procesów.

To opóźnienie kosztuje: ASQ dzieli koszty jakości na cztery grupy i oddziela koszty błędów wewnętrznych, czyli wad wykrytych, zanim klient otrzyma produkt, od kosztów błędów zewnętrznych, czyli wad wykrytych później. Każdy dzień szukania przyczyny zwiększa szansę, że wada przejdzie z pierwszej grupy do drugiej.

Na kontroli końcowej otwory w korpusach pomp przekraczają tolerancję o 0,02 mm.

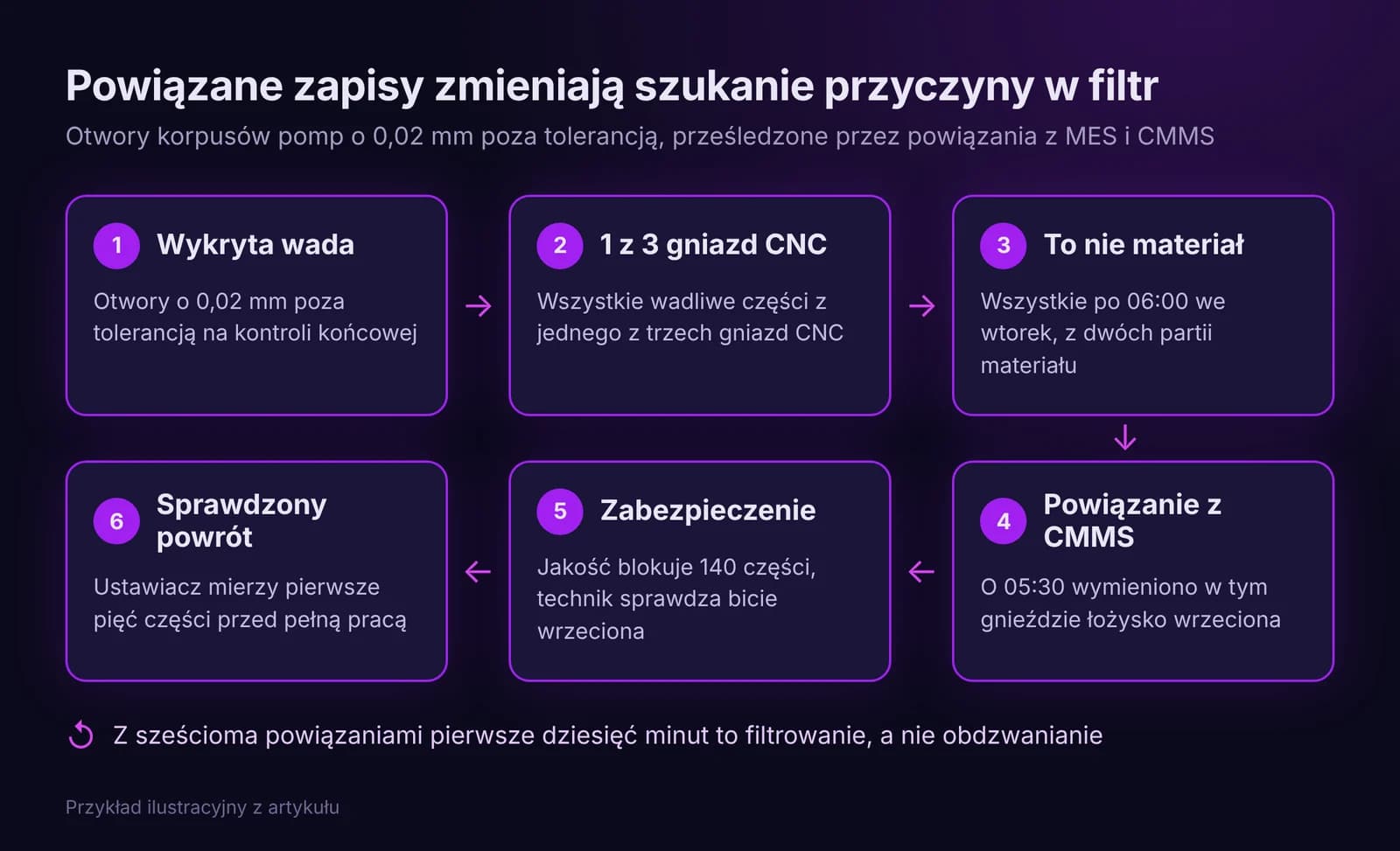

Sześć kroków: wada otworów prześledzona przez powiązane zapisy do jednego gniazda CNC i wymiany łożyska, potem zablokowana i sprawdzona

Powiązania, których potrzebuje każdy zapis wady

Zapis wady staje się użyteczny, gdy ma te same klucze co produkcja i utrzymanie ruchu. Sześć powiązań obejmuje większość przypadków:

PowiązanieSkąd pochodziNa jakie pytanie odpowiada
Zlecenie produkcyjne i numer częściMESKtórych zleceń i ilu części może to dotyczyć?
Maszyna, stanowisko i narzędzieMES, dane z maszynCzy to jedna maszyna, czy wszystkie?
Czas i zmianaMES, znacznik czasu kontroliKiedy to się zaczęło i która załoga pracowała?
Partia materiału i dostawcaMagazyn, kontrola przyjęćCzy wada podąża za partią, a nie za maszyną?
Ostatnia zmiana ustawieńMES, dziennik ustawiaczaCo zmieniło się w procesie tuż przed?
Ostatnie zlecenie pracy na zasobieCMMSCzy maszynę naprawiano, regulowano albo czy był zaległy przegląd?

Z tymi sześcioma polami pierwsze dziesięć minut dochodzenia staje się filtrowaniem wspólnych zapisów. Podsumowanie ISA-95 przygotowane przez OPC Foundation wymienia produkcję, jakość, zapasy i utrzymanie ruchu jako obszary organizacji, w których musi zachodzić koordynacja i sterowanie, a sześć powiązań łączy te cztery obszary w jednym zapisie wady.

Od zabezpieczenia do zweryfikowanej przyczyny

Podejście 8D według ASQ wymaga działań zabezpieczających, które izolują problem, zanim rozpocznie się praca nad przyczyną źródłową, i zaleca, by przyczyny były „zweryfikowane lub udowodnione, a nie ustalone w mglistej burzy mózgów”. Powiązane zapisy przyspieszają oba kroki.

  • Zabezpieczenie: powiązania ze zleceniem, partią i czasem pokazują, które części zablokować, a które już wysłano.
  • Przyczyna: powiązania z maszyną, ustawieniami i zleceniem pracy pokazują, co się zmieniło. Przetestuj tę zmianę, zanim nazwiesz ją przyczyną.
  • Korekta: naprawa to często działanie utrzymania ruchu lub działanie procesowe, a nie jakościowe. Potrzebuje właściciela w tym dziale.

Metoda 5 Why często prowadzi prosto do utrzymania ruchu. W leksykonie Lean Enterprise Institute klasyczny przykład Taiichiego Ohno zaczyna się od maszyny, która się zatrzymała, a pięć pytań później kończy się na brakującym sitku, przez które opiłki metalu dostawały się do pompy smarowania.

Przykład ilustracyjny: zakład obróbki skrawaniem wykrywa na kontroli końcowej otwory w korpusach pomp przekraczające tolerancję o 0,02 mm. Powiązane zapisy pokazują, że wszystkie wadliwe części pochodzą z jednego z trzech gniazd CNC, wszystkie po 06:00 we wtorek, z dwóch partii materiału. Więc to nie materiał. Powiązanie z CMMS pokazuje, że o 05:30 wymieniono w tym gnieździe łożysko wrzeciona. Dział jakości blokuje 140 części z gniazda, technik sprawdza bicie wrzeciona, a ustawiacz mierzy pierwsze pięć części po korekcie, zanim gniazdo wróci do pełnej wydajności.

Kiedy dział jakości powinien angażować utrzymanie ruchu i produkcję

Zapisz, kiedy sygnał jakościowy staje się zadaniem dla innego działu. Typowe zasady:

  1. Proces poza kontrolą na karcie SPC: operator zatrzymuje lub spowalnia proces, a ustawiacz dostaje zadanie w ciągu 15 minut.
  2. Ta sama wada na tej samej maszynie dwa razy w tygodniu: otwórz zlecenie pracy dla utrzymania ruchu na przegląd narzędzia, przyrządu lub wrzeciona.
  3. Po naprawie krytycznego zasobu: kontrola pierwszej sztuki, zanim maszyna wróci do pełnej wydajności.
  4. Przyrząd pomiarowy po terminie lub bez ważnej kalibracji: przejrzyj wyniki, które dał od ostatniego poprawnego sprawdzenia.
  5. Wada podąża za partią materiału: zablokuj partię w magazynie i otwórz reklamację u dostawcy.

To powiązanie działa w obie strony. NIST ustalił, że zakłady w USA z górnych 25% pod względem polegania na utrzymaniu reaktywnym miały 16,0 razy więcej wad niż dolne 25%. O stronie utrzymania ruchu przeczytasz w artykule Jak zarządzać utrzymaniem ruchu na podstawie danych.

Jak sprawdzić, czy naprawa się utrzymała

Zamykaj działanie korygujące dopiero wtedy, gdy wynik został zmierzony. Ustal sprawdzenie z góry: na przykład kolejne 200 części z tej maszyny albo kolejne trzy dostawy od tego dostawcy. Jeśli wada wraca, działanie zostaje ponownie otwarte z dołączoną historią. Artykuł Od sygnału przez zadanie do zamknięcia: pętla realizacji opisuje tę samą pętlę właściciela i weryfikacji.

Jak to działa w DBR77 IRIS

IRIS QMS, moduł jakości w DBR77 IRIS, korzysta z jednego modelu danych razem z IRIS MES, IRIS CMMS i IRIS WMS. Niezgodność jest rejestrowana z jej ważnością i może zostać powiązana ze zleceniem produkcyjnym, maszyną i partią materiału. Decyzja o postępowaniu (poprawka, złomowanie, odstępstwo) jest śledzona aż do zamknięcia, a przepływy 8D i 5 Why prowadzą zespół od zabezpieczenia do działania korygującego.

Sygnały SPC poza granicami kontrolnymi, zgłoszenia wad i większe ilości złomu z produkcji automatycznie otwierają niezgodności. Przy przyjęciu negatywny wynik kontroli blokuje partię w magazynie, dopóki nie zostanie zwolniona.

Analiza 5 Why i Ishikawa znajduje się w tym samym zapisie co dane produkcyjne. Inżynier jakości decyduje, którą przyczynę przetestować i jakie działanie podjąć, a zapis zachowuje tę decyzję wraz z jej dowodami. Ekran AI Quality w IRIS QMS dodaje ustalenia oparte na regułach, pochodzące z pięciu źródeł: otwartych niezgodności (NCR), działań CAPA po terminie, aktywnych blokad, kosztu złej jakości i ryzyk krytycznych.

Najczęstsze pytania

Czy potrzebujemy SPC dla każdej charakterystyki?

Nie. Zacznij od kilku charakterystyk, które powodują najwięcej braków lub reklamacji. Dla pozostałych stosuj plany kontroli i zasady pobierania próbek.

Kto jest właścicielem działania korygującego, które wymaga utrzymania ruchu?

Dział jakości jest właścicielem niezgodności. Zadanie utrzymania ruchu w jej ramach ma własnego właściciela i termin, a dział jakości weryfikuje wynik.

Czy możemy zacząć bez zmiany naszego MES lub CMMS?

Tak, jeśli zapis wady może zawierać te same identyfikatory zleceń i zasobów. Na początku wspólne klucze są ważniejsze niż wspólny dostawca.

Podsumowanie

Wybierz jedną powracającą wadę i sprawdź, czy jej zapis zawiera zlecenie, maszynę, zmianę, partię, ostatnią zmianę ustawień i ostatnie zlecenie pracy. Uzgodnij te wspólne klucze z produkcją i utrzymaniem ruchu, zapisz zasady, kiedy dział jakości je angażuje, i dla każdego działania korygującego ustal zmierzone sprawdzenie, zanim je zamkniesz.
